Prvi tjedan remonta u NEK-u – Završeno premještanje goriva iz reaktora u bazen za istrošeno gorivo

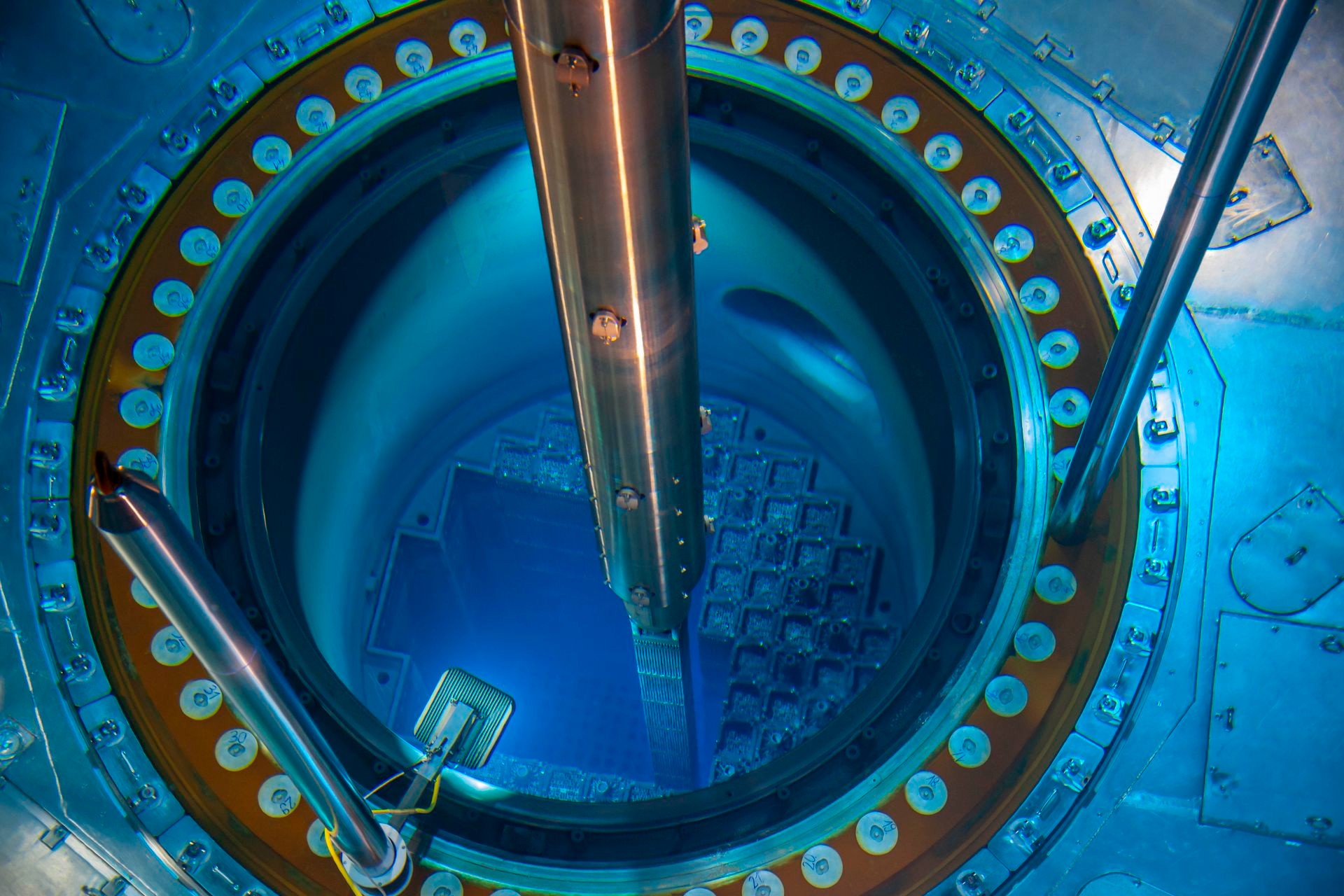

Tijekom prvog tjedna remonta, u NEK-u su uspješno započeli radovi na brojnim lokacijama – od preventivnog održavanja, provjere i obnove opreme do pregleda stanja struktura i tehnoloških nadogradnji. U ponedjeljak je NEK-ov tim završio pražnjenje jezgre reaktora te je svih 121 gorivnih elemenata iz 34. ciklusa premjestio u bazen za istrošeno gorivo.

Jezgra je tijekom 514 kalendarskih dana bila izvor topline za proizvodnju električne energije.

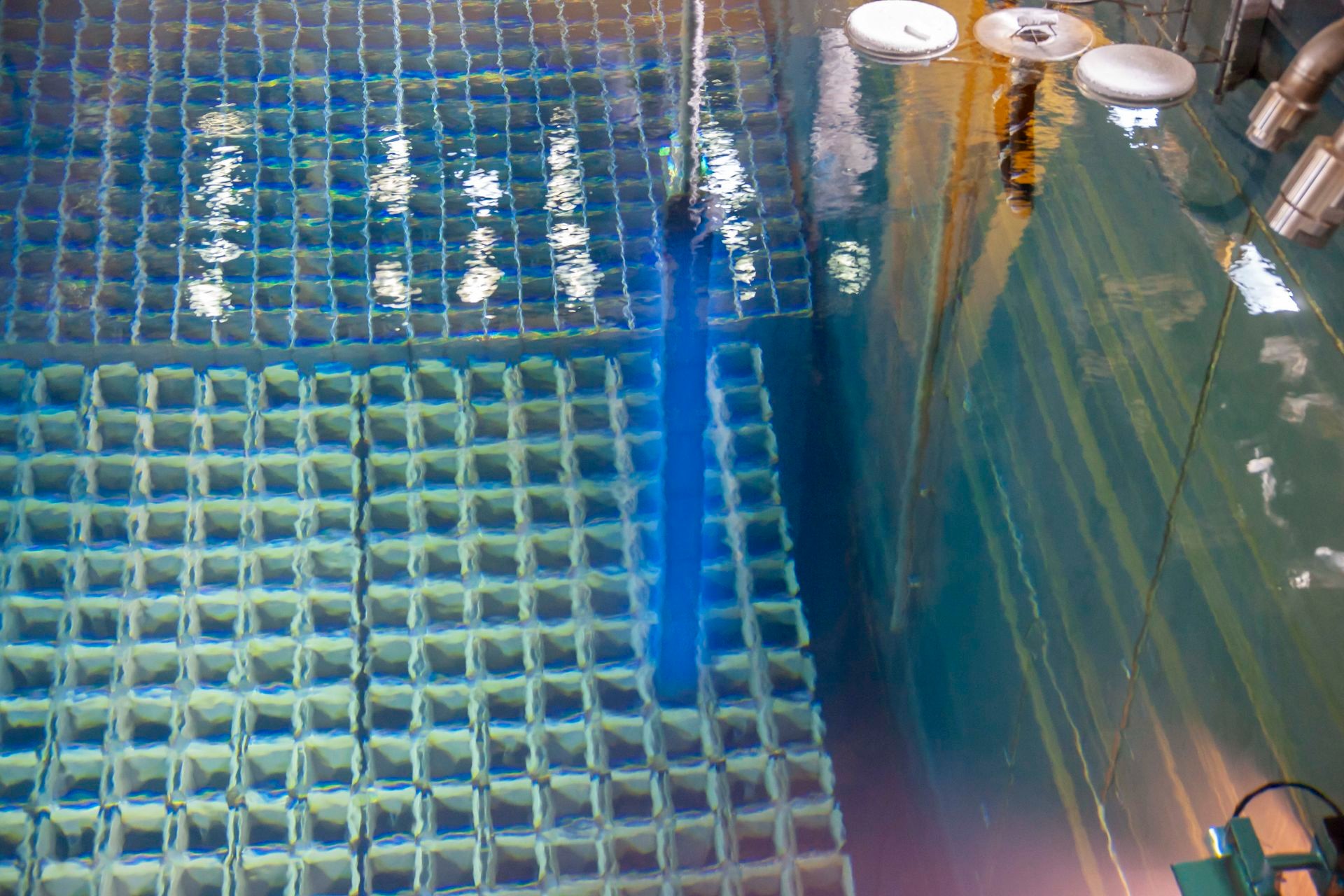

Pregled goriva, koji se proveden istovremeno  s premještanjem iz reaktora u bazen za istrošeno gorivo, potvrdio je njegovu cjelovitost. Slijedi vizualna inspekcija svih gorivnih elemenata, a zatim ponovno punjenje jezgre za sljedeći ciklus goriva.

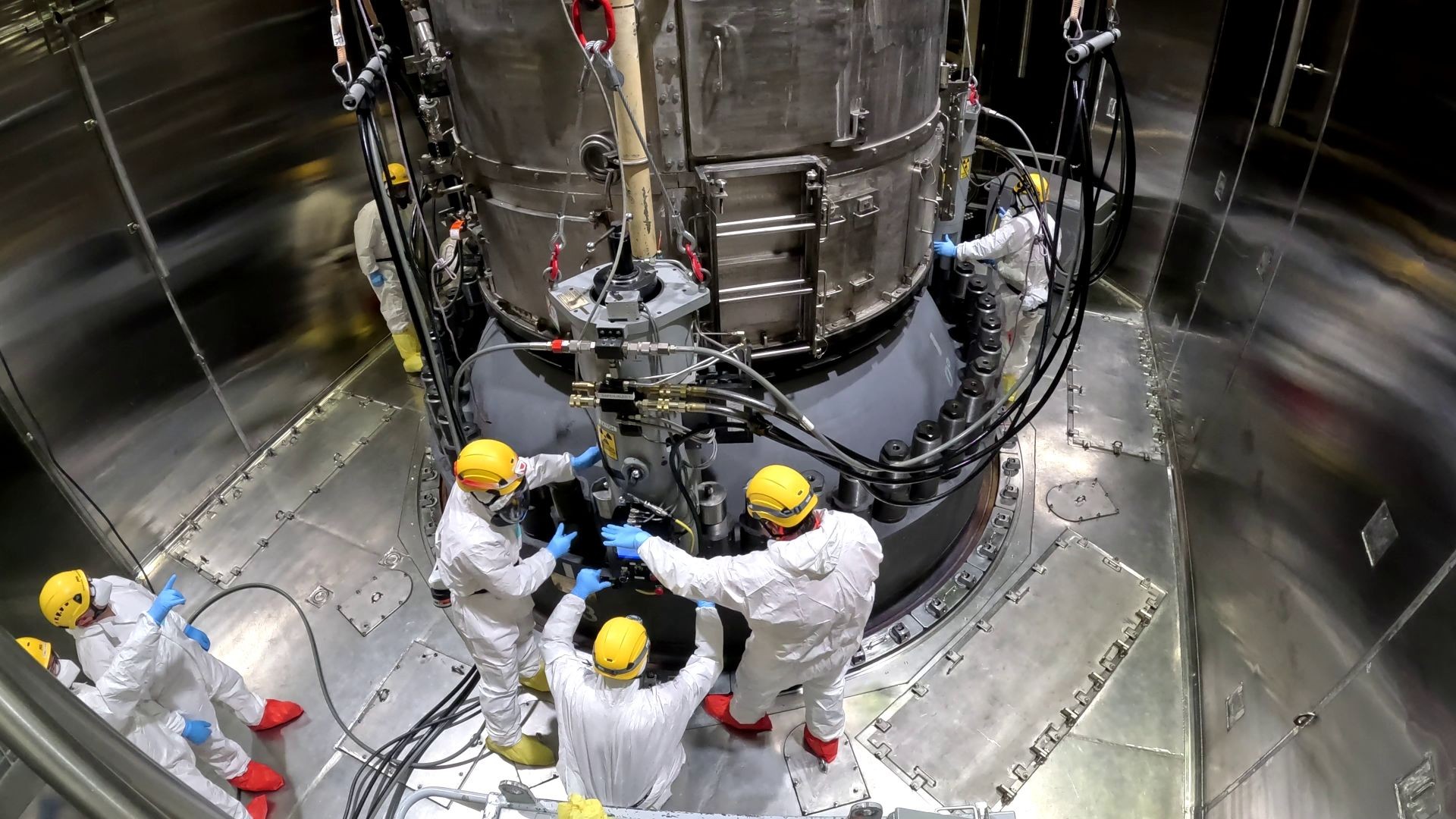

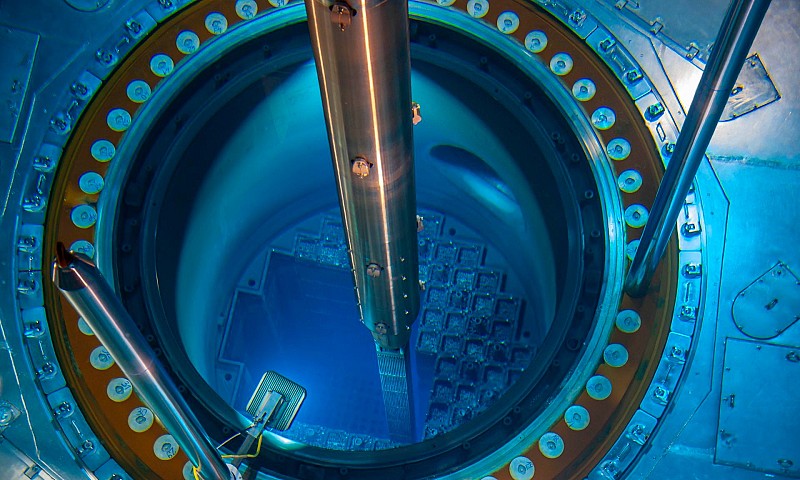

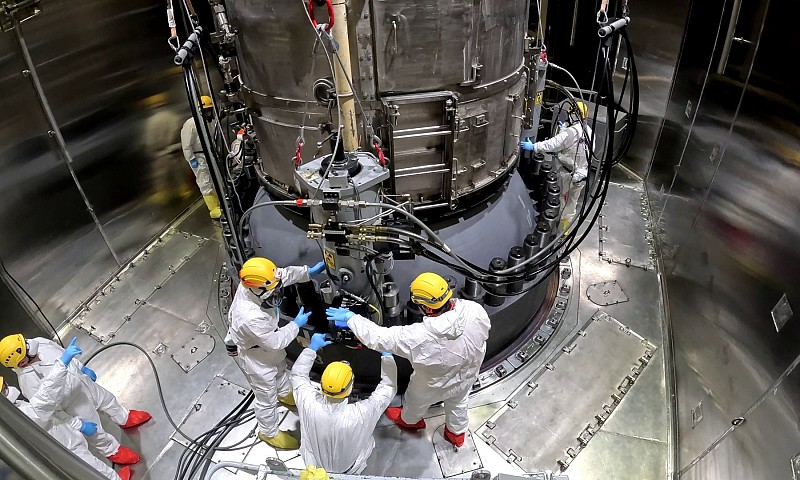

Uvjeti za premještanje 121 gorivnih elementa iz reaktora uspostavljeni su podizanjem glave reaktorske posude, koje je izvela reaktorska ekipa elektrane.

Opsežni radovi na održavanju i modernizaciji

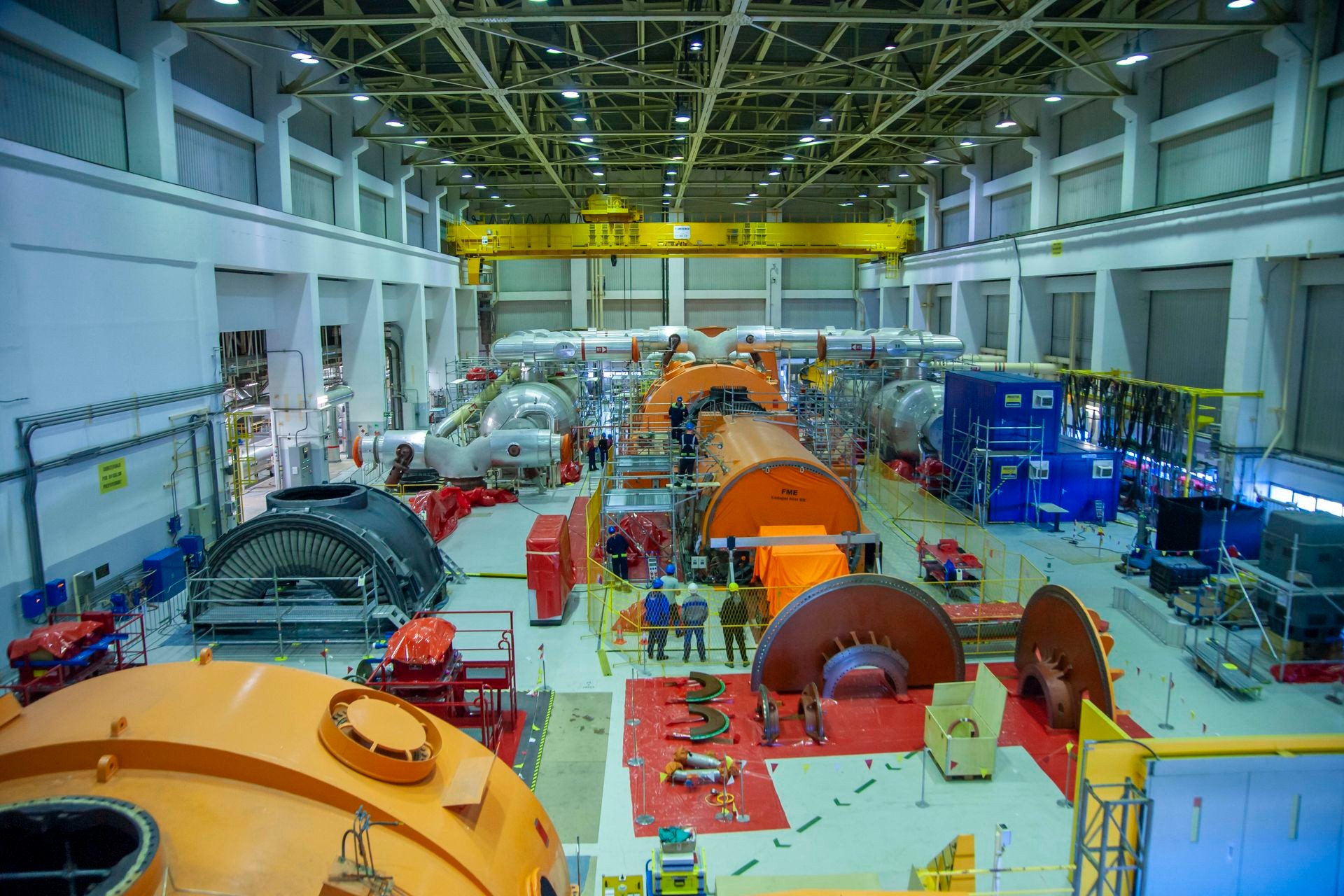

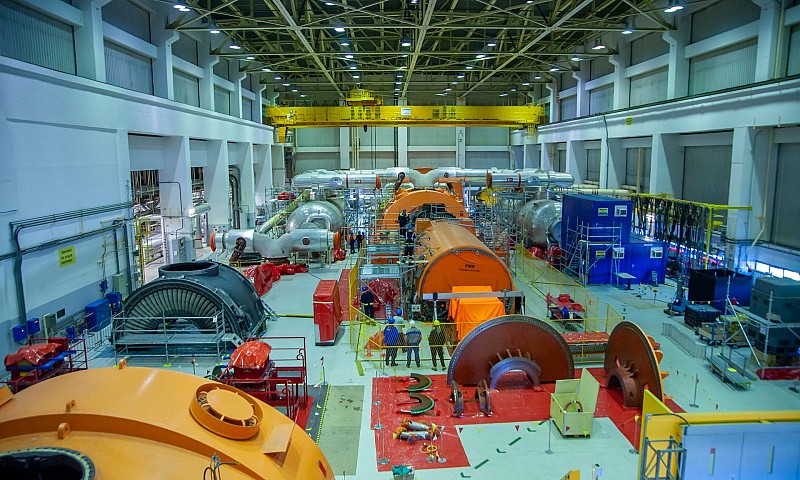

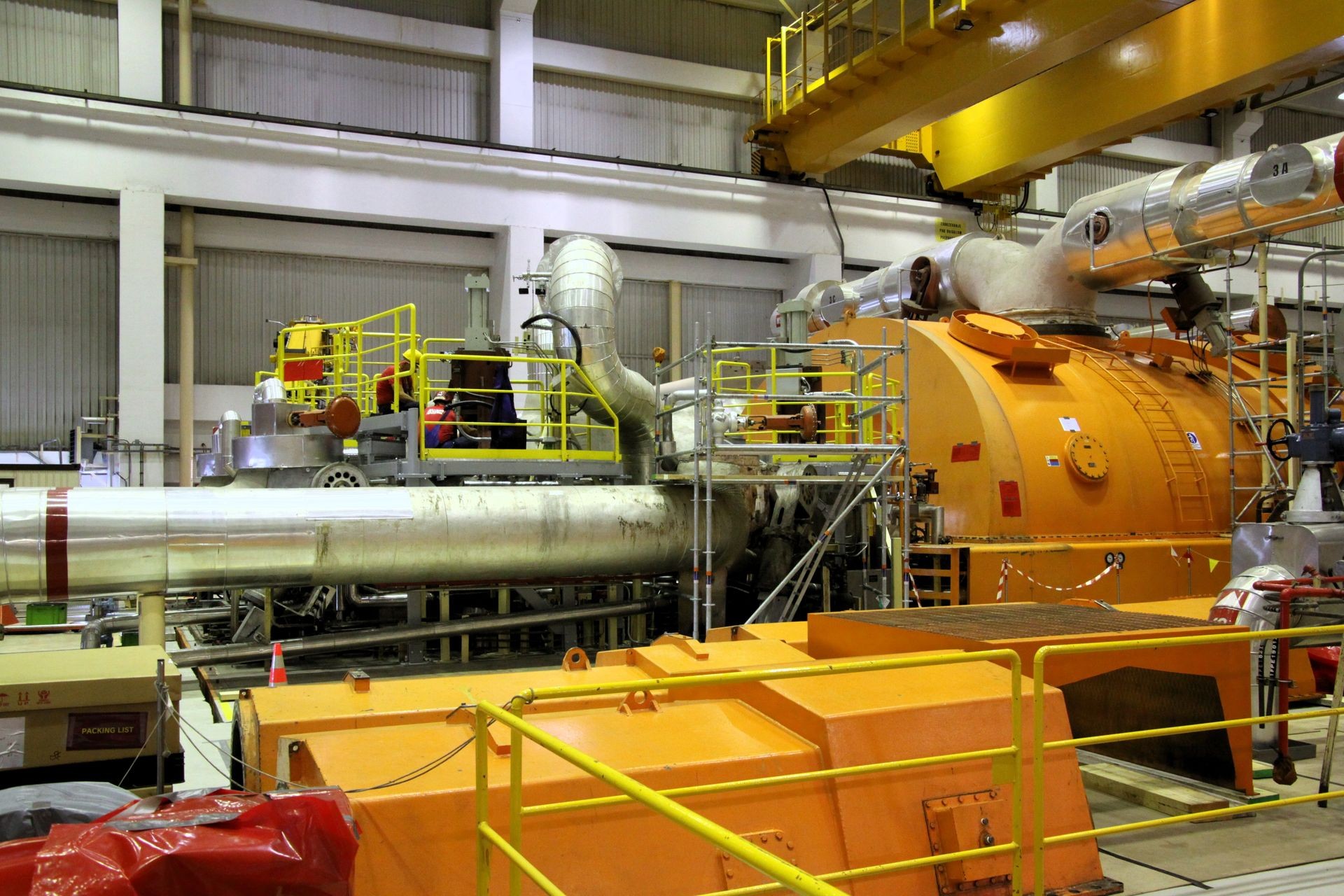

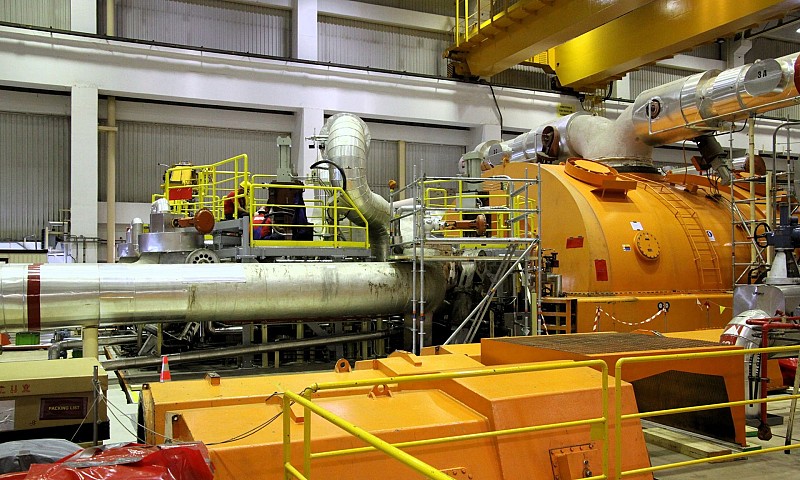

Tijekom prvog tjedna započeti su brojni radovi na održavanju. Među značajnijima su remont niskotlačne turbine br. 2 i pregled svih četiri regulacijskih ventila visokotlačne turbine.

Također se provodi  i cijelovita  revizija glavnog generatora i svih pripadajućih pomoćnih sustava, čime će se osigurati pouzdan rad i dugoročna učinkovitost ključnih komponenti generatora.

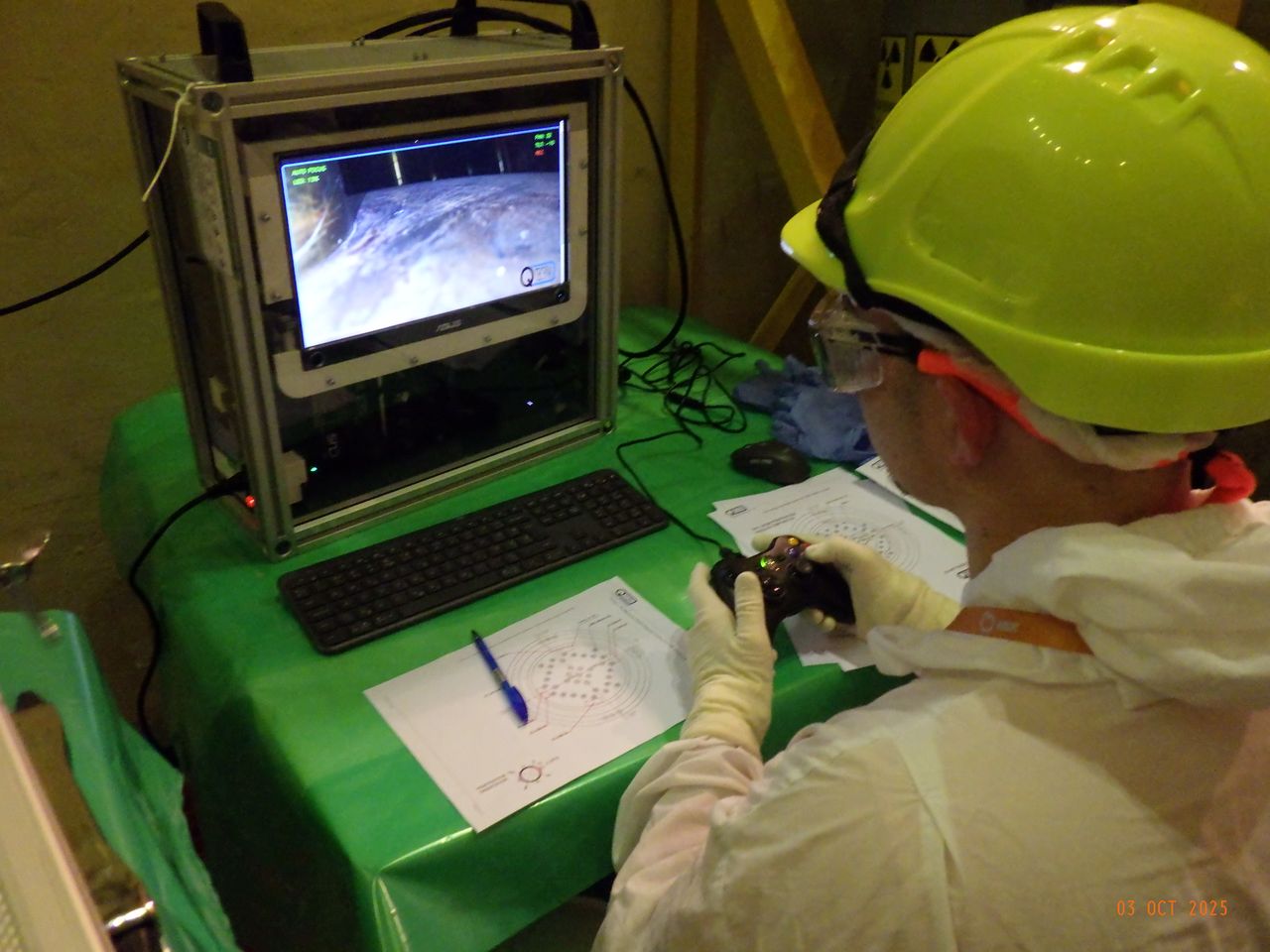

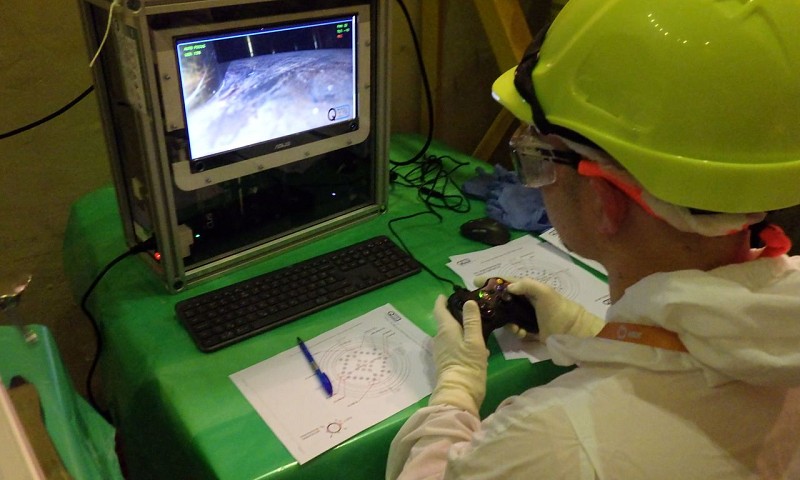

Tijekom ovog remonta provodi se i vizualna inspekcija površina i penetracija  reaktorske glave pomoću robota s kamerom na daljinsko upravljanje, koji omogućuje precizan pregled bez izlaganja osoblja radiološkom zračenju. Robot je razvila i proizvela domaća tvrtka Qtechna. Ovakvim pristupom NEK osigurava visoku kvalitetu inspekcije.

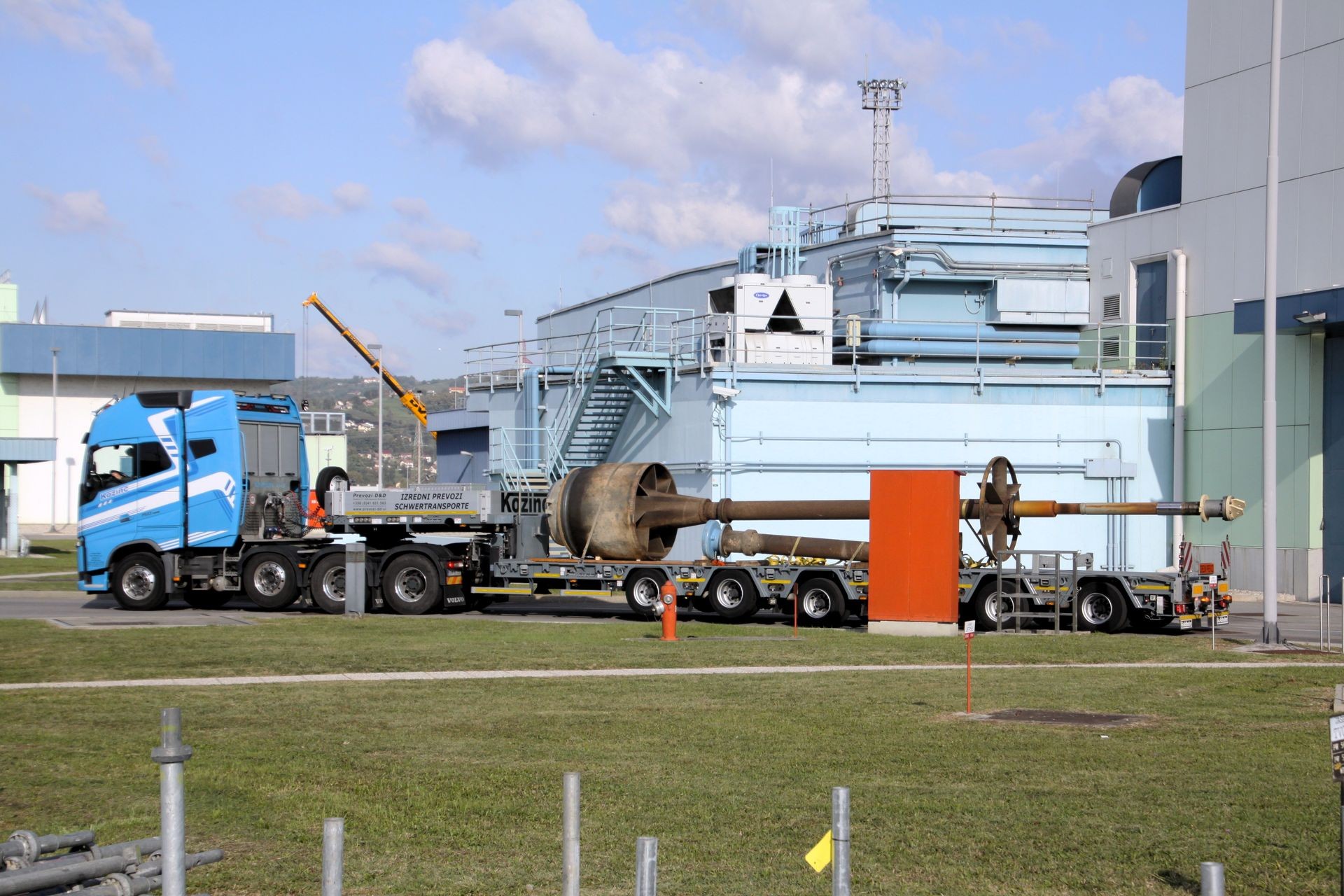

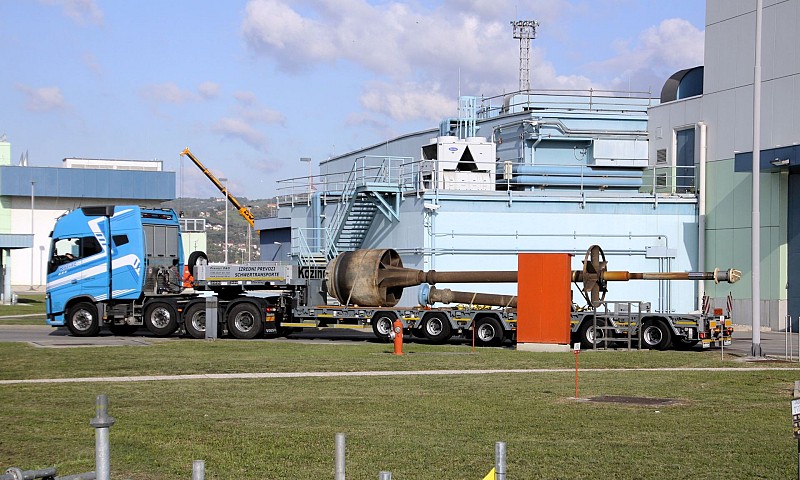

Tijekom ovog remonta bit će obnovljena i pumpa koja osigurava dovod vode iz Save u kondenzatore za odvod topline iz sekundarnog kruga.

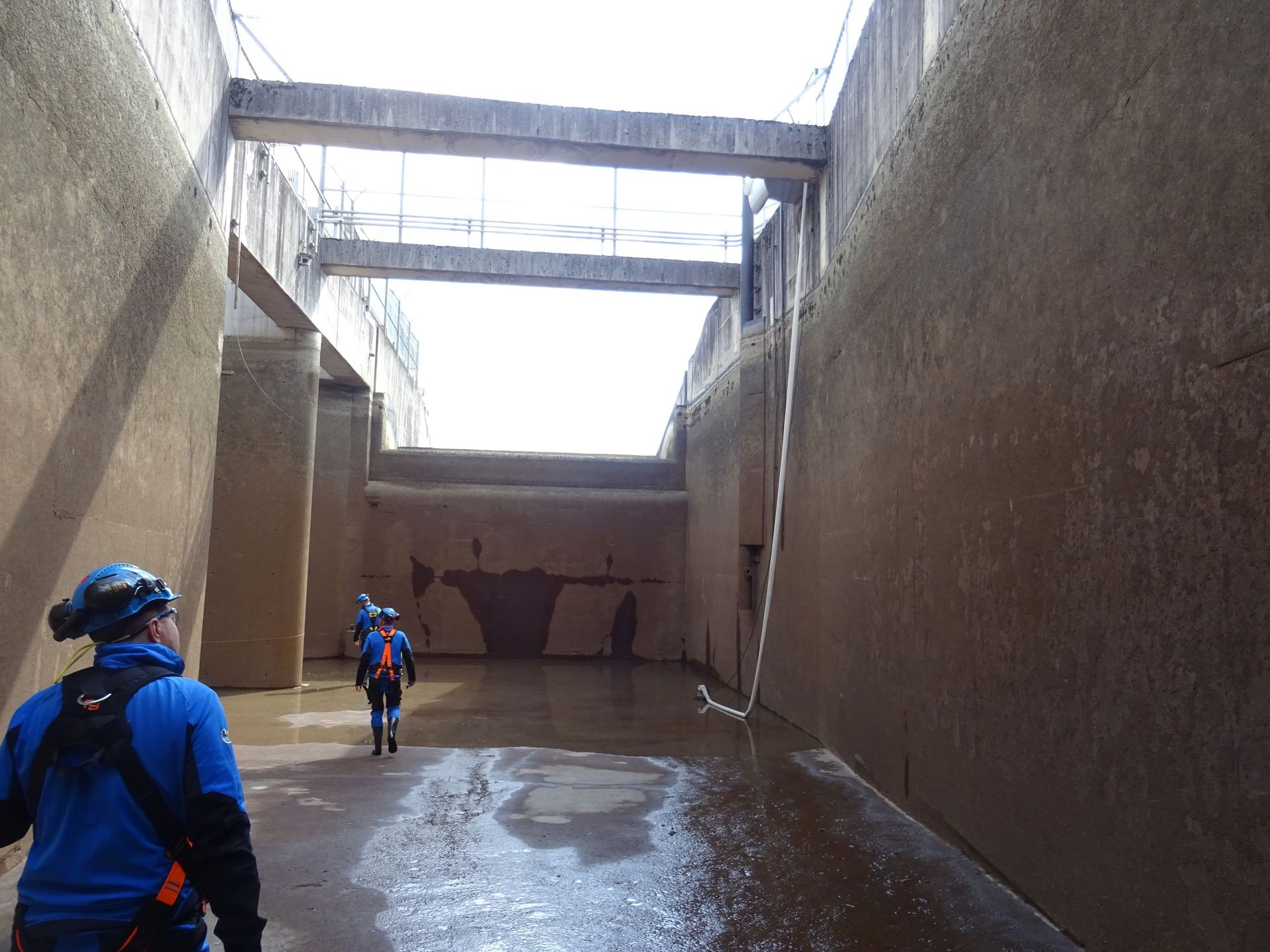

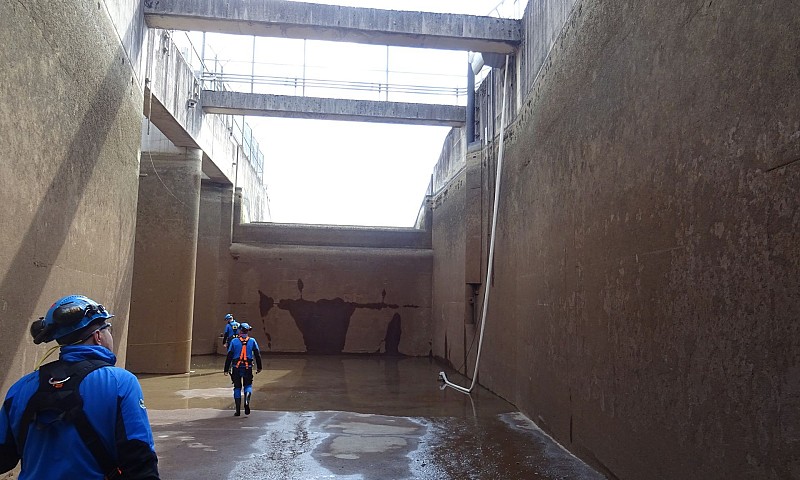

Završen je pregled ulaznog i izlaznog kanala sustava rashladne vode (CW – Circulating Water System), čime je provjereno stanje betonskih površina.

Među tehnološkim nadogradnjama, ove godine ih je ukupno 20, već je uspješno završena ugradnja i provedeno testno uključivanje novog prikazivača položaja kontrolnih šipki reaktora – Advanced Display System (DADS). Ovaj sustav ključan je za operaterski nadzor položaja kontrolnih i sigurnosnih šipki unutar jezgre reaktora.

Suradnja i stručnost timova

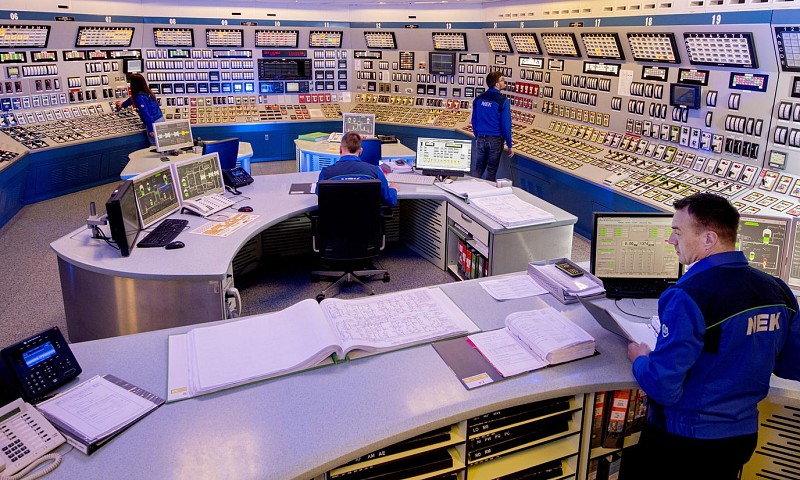

Na svim remontnim poslovima upravljaju i nadziru ih zaposlenici NEK-a u suradnji s više od 1000 vanjskih izvođača iz Slovenije, Hrvatske i inozemstva. Radove nadzire Uprava Republike Slovenije za nuklearnu sigurnost, a prate ih i ovlaštene organizacije koje će po završetku remonta izdati stručno mišljenje. U dnevnim izvršenim opterećenjima, u NEK-u radi više od 1500 osoba koje svojim stručnim znanjem i preciznom izvedbom osiguravaju uspješnost remontnih aktivnosti.

Vijest

NEK ponovno uključena u mrežu nakon uspješno završenog remonta

Više
Vijest

Remont NEK-a ulazi u završnu fazu – priključak na mrežu predviđen tijekom idućeg tjedna
