Remont v NEK – več kot polovica aktivnosti že uspešno zaključenih
Remont v Nuklearni elektrarni Krško (NEK) poteka neprekinjeno, 24 ur na dan, vse dni v tednu. Zahvaljujoč natančnemu načrtovanju, vrhunski strokovnosti ter predanosti vseh sodelujočih ekip je več kot polovica od skupno načrtovanih 33.000 aktivnosti že uspešno izvedena.
Za izvedbo tega obsežnega projekta je bilo pripravljenih več kot 4.200 delovnih nalogov, kar jasno ponazarja kompleksnost in raznolikost nalog, ki jih izvajamo. Do zdaj je zaključenih že 21.000 aktivnosti in polovica vseh delovnih nalogov.

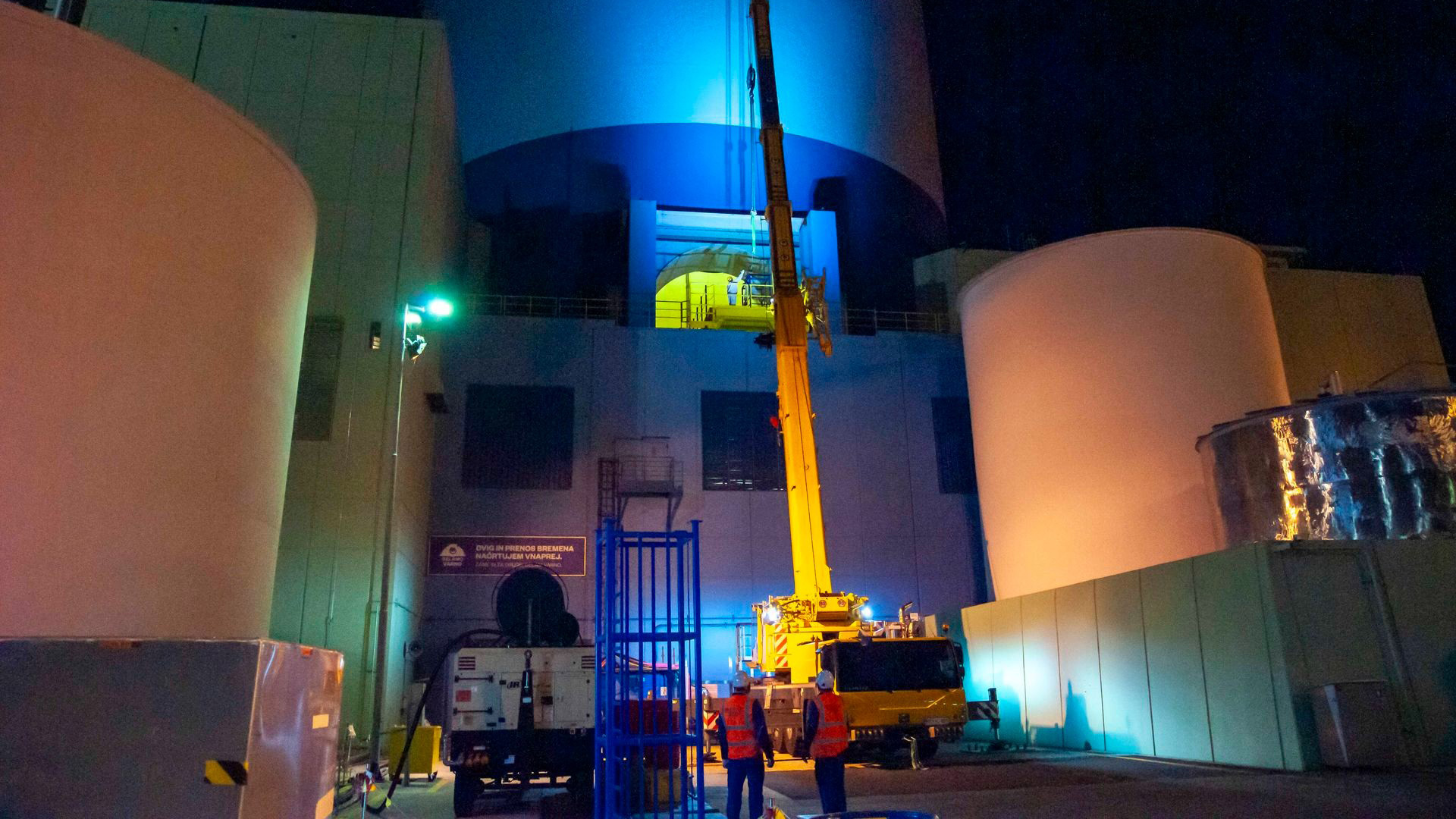

Med zaključenimi deli izstopa celovita posodobitev strelovodne zaščite, s katero je NEK postal prvi objekt v Evropi z zmogljivostjo zaščite pred udari strel do 400 kA – jakostjo, ki se na tem območju lahko pojavi enkrat v 10.000 letih. Ta tehnološki dosežek je odziv na vse pogostejše vremenske ekstreme in postavlja nove standarde varnosti v energetiki.

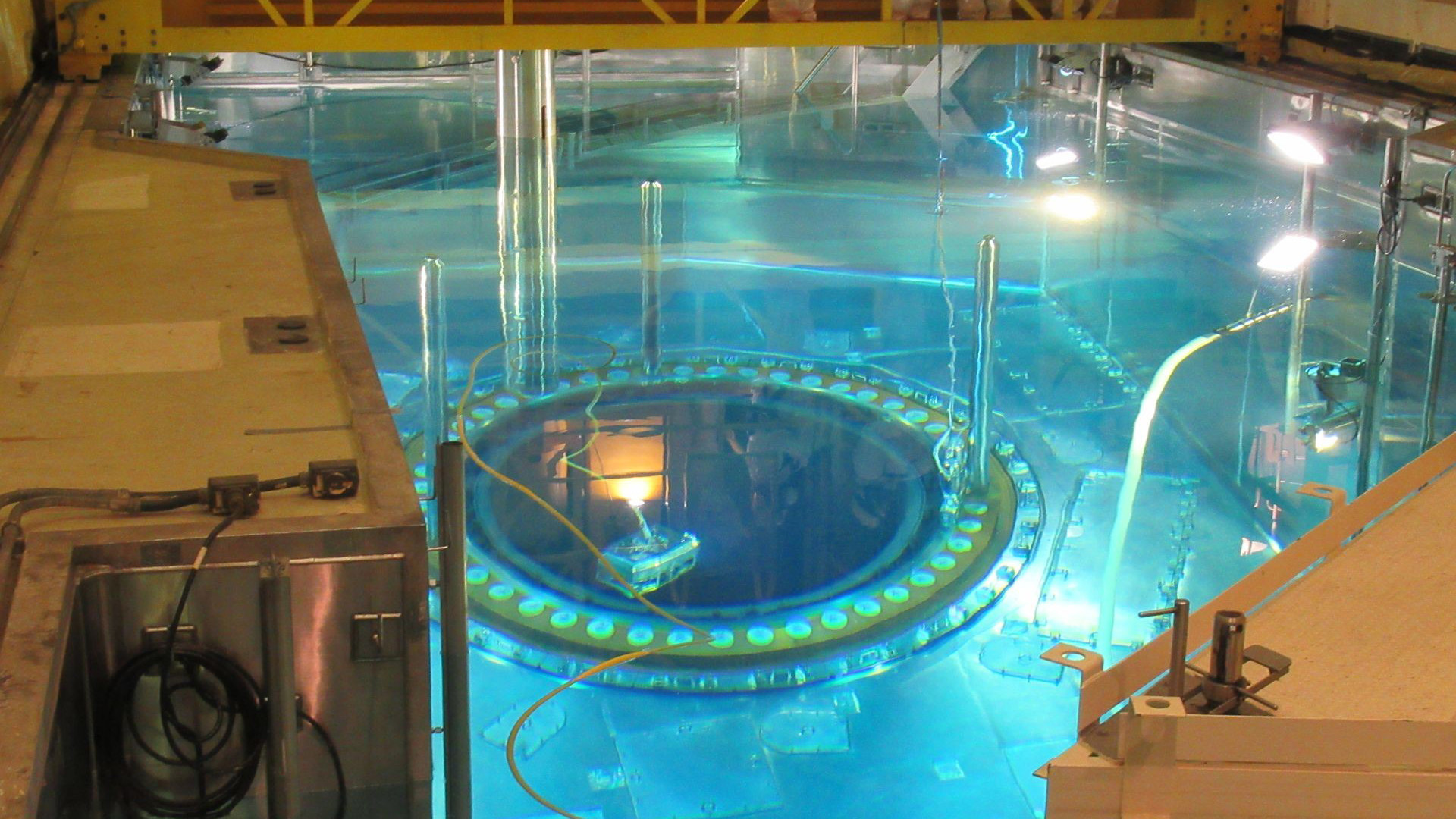

V reaktorski zgradbi so po uspešni prestavitvi gorivnih elementov v bazen za izrabljeno gorivo stekla številna zahtevna dela, med njimi:
- vizualna inšpekcija reaktorskih vložkov,

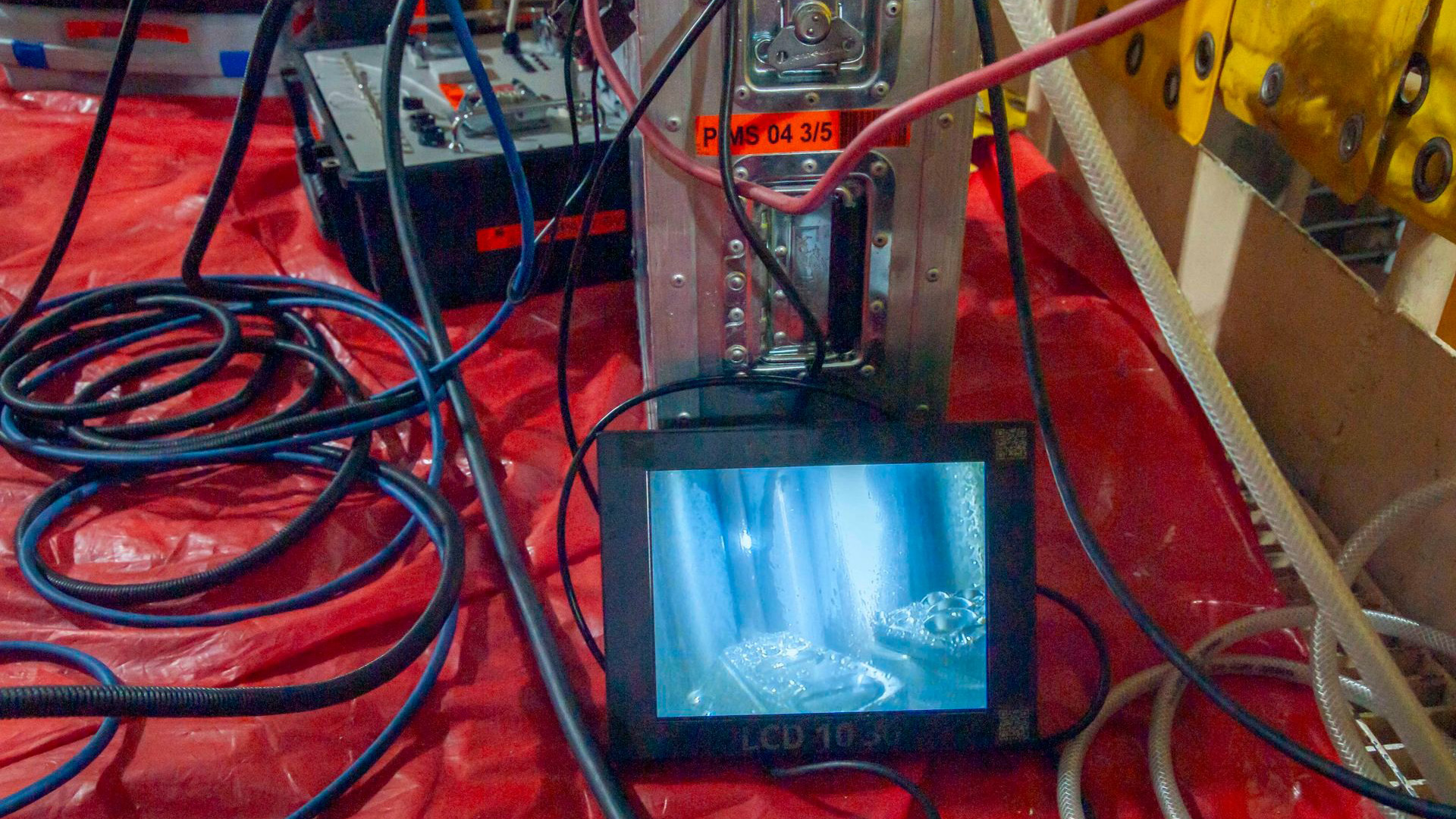

- pregled reaktorskega bazena z daljinsko vodeno podmornico, ki omogoča natančno analizo težko dostopnih območij ter odkrivanje morebitnih tujkov in preverjanje stanja ključnih komponent.

Zaključeno je tudi izpiranje usedlin iz uparjalnika 1, kar je del dolgoročne strategije za preprečevanje pojava vdolbenja U-cevi.
Na uparjalniku 2 letos izvajamo še visokotlačno čiščenje med cevnim snopom (IBL) z izjemno visokim tlakom do 590 barov, kar zagotavlja učinkovito odstranjevanje usedlin in s tem zagotavljanje optimalnega delovanja uparjalnikov v naslednjem 18-mesečnem gorivnem ciklusu.

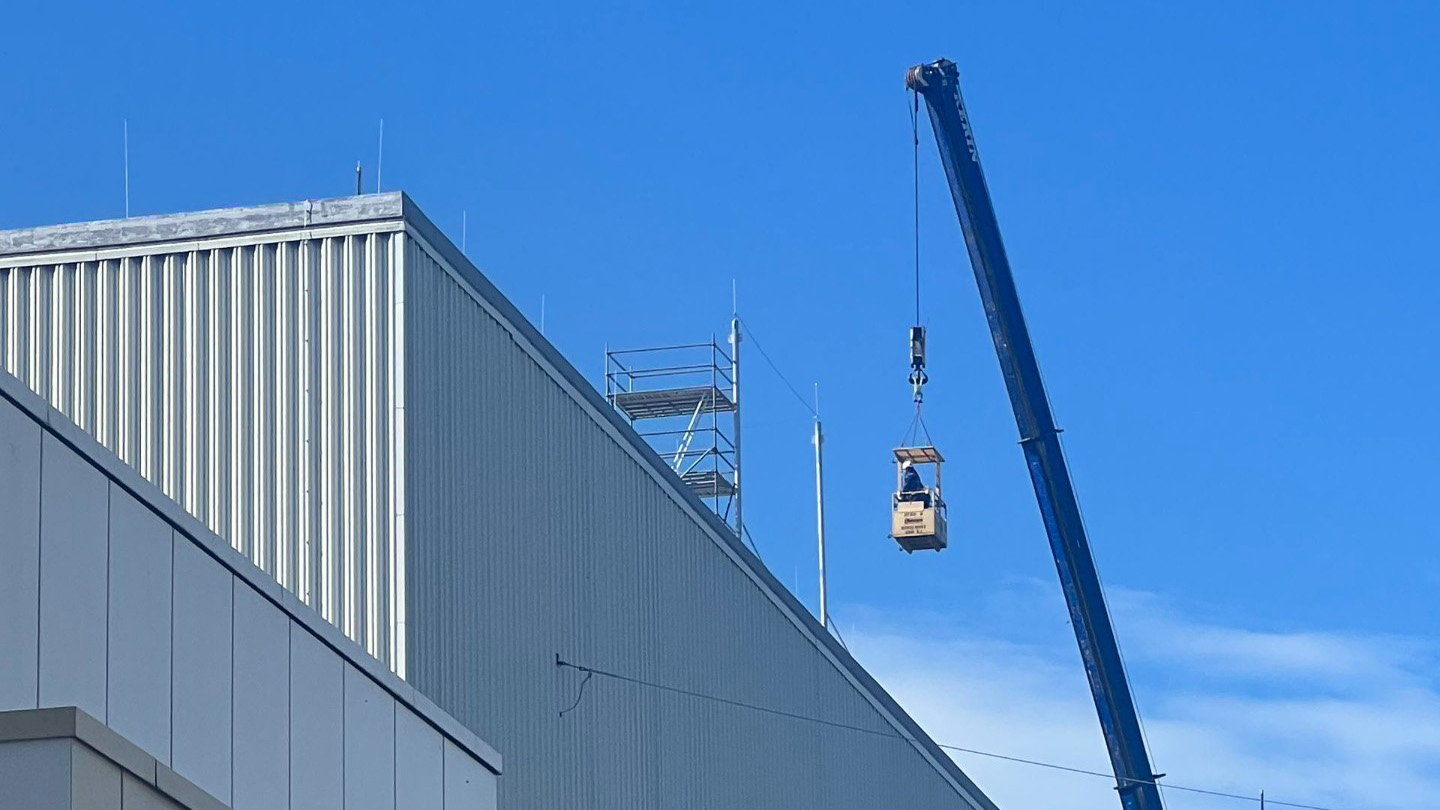

Med pomembnimi zaključenimi nalogami je tudi prva faza obnove razsvetljave v zadrževalnem hramu, kjer smo zamenjali več kot 3000 metrov kablov in nadomestili 110 svetilk s 50 sodobnimi LED svetilkami.
Kljub štirikrat nižji inštalirani moči smo dosegli dvakrat višjo osvetljenost, kar pomeni boljše pogoje za delo in manj potreb po vzdrževanju.

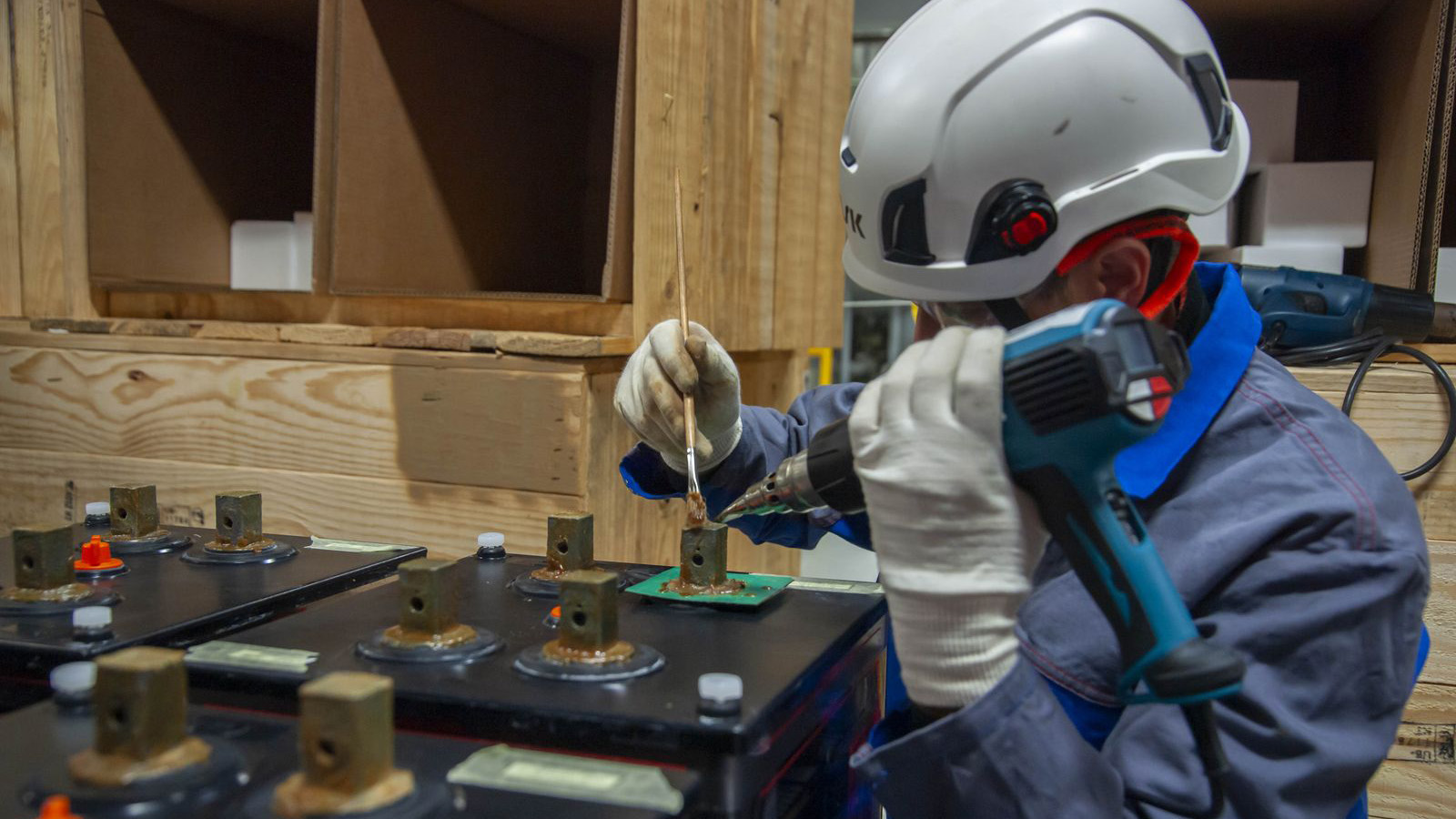

V sklopu preventivnih ukrepov je bila izvedena menjava 24 baterijskih celic v enem od baterijskih prostorov, ki predstavljajo ključen vir alternativnega napajanja za inverterje, procesne kontrolne tokokroge ter izvršilne funkcije.
Ta sistem je bistven za varno in zanesljivo delovanje elektrarne, saj zagotavlja stabilnost tudi v primeru motenj v osnovnem napajanju.
Poleg tega je ekipa uspešno izvedla 10-letni remont inverterjev, pri čemer so bile zamenjane vse bistvene komponente, kar dodatno prispeva k dolgoročni zanesljivosti in operativni pripravljenosti elektrarne.

Vsak remont je temelj za varno, stabilno in zanesljivo obratovanje NEK – ne le v prihajajočem gorivnem ciklusu, temveč tudi na poti do leta 2043.
Iskrena zahvala vsem ekipam, ki z natančnostjo, predanostjo in strokovnostjo prispevajo k temu cilju.
