Prvi tjedan remonta u NEK-u
Nakon što je pogonsko osoblje Nuklearne elektrane Krško postepeno smanjivalo snagu, u noći na subotu, zaustavljena je elektrana, na brojnim radilištima započele su prve remontne aktivnosti od preventivnog održavanja, provjere i obnove opreme do pregleda stanja struktura te tehnoloških osuvremenjivanja. Uspostavljeni su i uvjeti za zamjenu goriva nakon godinu i pol besprijekornog rada. Sve remontne radove vodimo i nadziremo zaposleni u NEK-u u suradnji sa vanjskim izvođačima iz Slovenije i Hrvatske te izvođačima specifičnih radova u nuklearnoj industriji iz međunarodnog okruženja. Dnevno-tijekom 24 sata u NEK uđe više od 2100 osoba, a više od 1500 ljudi radi u vrijeme najvećih gužvi.
Zamjena goriva
Ovaj tjedan ekipe u reaktorskoj zgradi su uspostavile uvjete za vađenje goriva iz reaktora. Prije zamjene goriva, kada je elektrana u tzv. hladnoj zaustavi, istovremeno se podiže poklopac reaktorske posude, a reaktorski bazen se puni sa vodom.
Transportni mehanizam omogućava podvodno prenošenje gorivih elemenata između reaktorske zgrade i bazena za istrošeno gorivo. Ovih dana ćemo premjestiti u bazen, u zgradi za rukovanje s gorivom 121 gorivi element, gdje će ujedno biti i pregledani, a bili su od posljednjeg remonta 2021. godine izvor topline za proizvodnju električne energije.
Zatim će uslijediti punjenje jezgre za sljedeći gorivi ciklus pri čemu se 56 gorivih elemenata zamjeni sa svježim.
U nuklearnim elektranama gorivo se zamjenjuje samo tijekom remonta, za vrijeme zaustave elektrane. Tijekom rada reaktorska posuda koja je dio primarnog sustava je zatvorena. Primarni sustav osim reaktorske posude predstavljaju još i primarne crpke, tlačnik, koji podešava tlak, povezni cjevovodi i parogeneratori za stvaranje pare u sekundarnom sustavu. Sve te komponente su zbog potpune izolacije od okoliša, ugrađene u metalnoj konstrukciji u obliku valjka, unutar željezno-betonske reaktorske zgrade.
Nakon uklanjanja stare turbine započela je ugradnja nove turbine

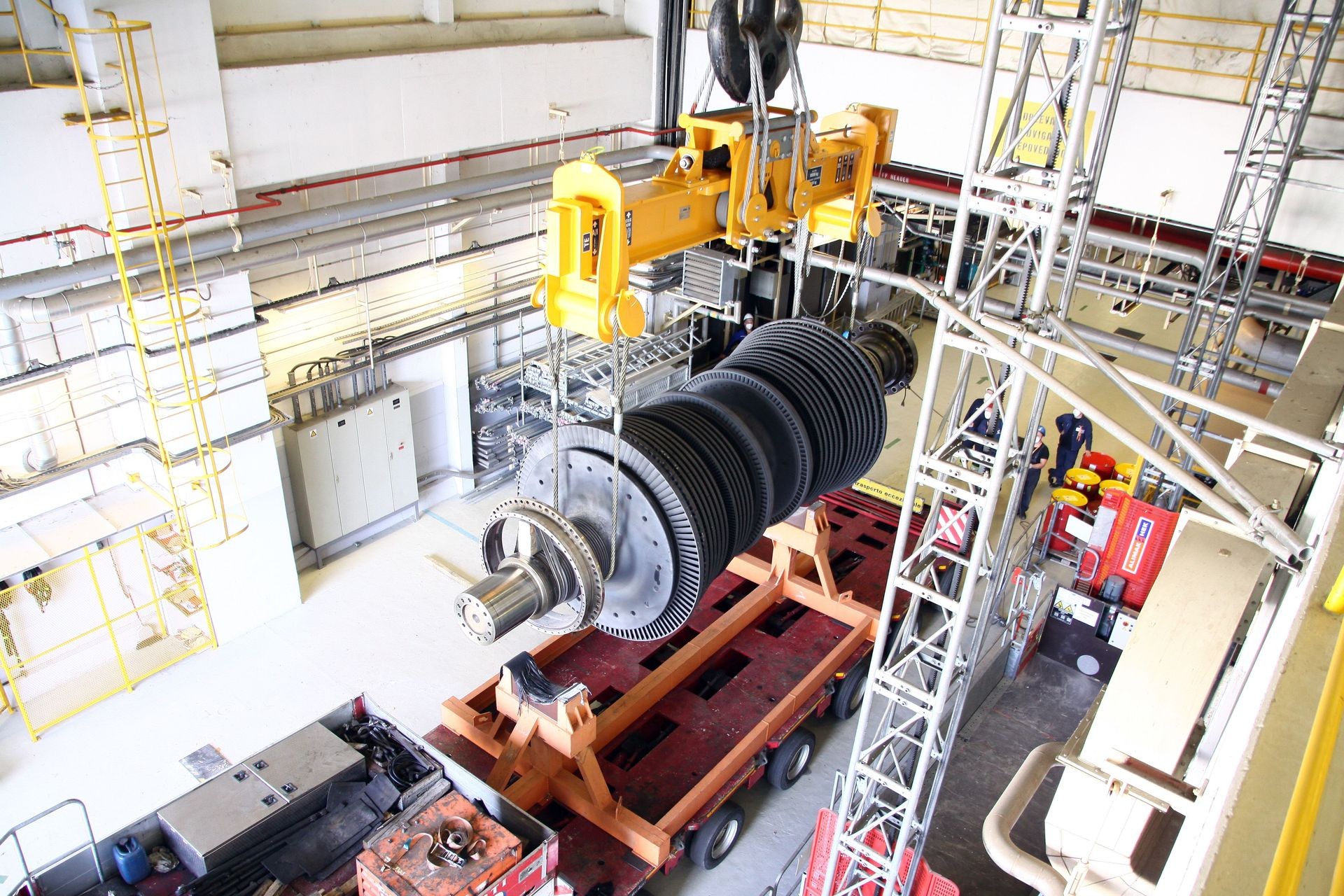

Odvijaju se i tehnološka osuvremenjivanja – među njima i zamjena visokotlačne turbine koja je dio sekundarnog sustava elektrane i zadnja je izvorna komponenta na gredi turbina-generator -uzbudnik. Jedna od viđenih aktivnosti u sklopu te zamjene bilo je podizanje i iznošenje 60 tona teškog rotora. Tijekom 40 godina obavio je 28 milijardi okreta i time doprinjeo proizvodnji više od 200 milijuna megavat sati električne energije.
Zahtjevno je bilo i podizanje 120 tonskog kućišta visokotlačne turbine. Projekt visokotlačne turbine prelazi u fazu ugradnje nove opreme.
U sklopu zamjene visokotlačne turbine potrebno je ukloniti i povezne cjevovode što je prikazano na videu.
