Redoslijed koraka kod zaustave NEK-a

Sve odluke prije i tijekom zaustave NEK temelje se na načelu konzervativnosti i visoke sigurnosne kulture. Prilikom identifikacije propuštanja u reaktorskoj zgradi prihvaćena je odluka o preventivnoj zaustavi elektrane; operativna ekipa je u četvrtak navečer 5. listopada započela sa postepenim smanjivanjem snage. U petak ujutro reaktor je zaustavljen i elektrana je u tzv. stanju vruće pripravnosti.  Ekipe su ušle u reaktorsku zgradu da bi locirale mjesto propuštanja. Zbog preciznijeg lociranja mjesta propuštanja, uzimajući u obzir osiguravanje sigurnih uvjeta za rad  elektranu smo u potpunosti ohladili. Krajem tjedna potvrđena je lokacija propuštanja na manjem cjevovodu priključnog sustava reaktora.

Količina propuštanja bila je unutar pogonskih ograničenja. Sva voda se skupljala u sustavima reaktorske zgrade i bit će obrađena sa isparivačem prema ustaljenim postupcima.

Analiza uzroka i priprema akcijskog plana za uklanjanje odstupanja

Danas, u stanju hladne zaustave elektrane propuštanja nema. Rupica, veličine uboda iglom na varu redukcijskog dijela cjevovoda priključnog sustava  primarnog kruga, metar od uboda u reaktorsku posudu. Bit će potrebna dijagnostika, metode bez razaranja i ne-degradacijske metode ispitivanja cjevovoda, analitičke potporne studije te dobivanje dozvola za metode sanacije. Pri tome, NEK cijelo vrijeme sudjeluje sa domaćim i međunarodnim institucijama i poduzećima.

Trenutno, uzimajući u obzir tuđa iskustava utvrđeno je više mogućih uzroka  za nastanak propuštanja koja se analiziraju: skrivena greška kod zavarivanja, greška u materijalu, termalni zamor materijala, korozijskog naprezanja  i  mehaničko naprezanje. Već sad se definiraju akcije potrebne za sanaciju za sva tri potencijalna razloga nastanka propuštanja. Nakon premještanja goriva iz jezgre rektora u bazen za istrošeno gorivo, pristupiti će se ultrazvučnom snimanju cjevovoda  s vanjske i unutarnje strane. Očekujemo da će nam ta ispitivanja otkriti uzrok propuštanja.

U NEK-u smo si zadali cilj, da svu potrebnu dijagnostiku i analize obavimo približno u roku od mjesec dana. Znamo da je to izazov za zaposlene, institucije i partnerska poduzeća. Prognoziranje datum sinkronizacije elektrane na mrežu danas još prerano. Poteškoću želimo ukloniti strukovno i kvalitetno, da bi mogli nastaviti prema zacrtanom putu dugoročnog i stabilnog rada.

Slikovni prikaz

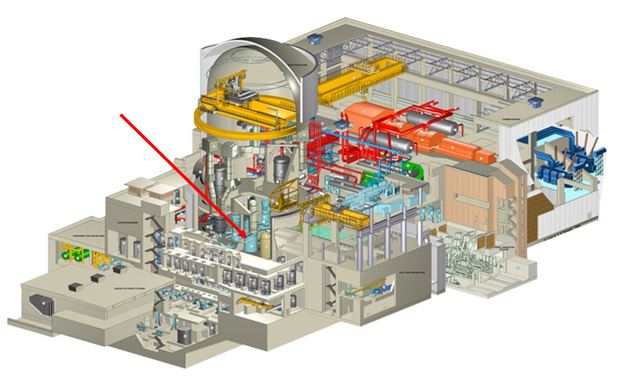

Prerez elektrane sa nepropusnom reaktorskom zgradom, koju sačinjavaju unutarnja tlačna čelična lupina i vanjska željezno betonska sigurnosna zgrada. U njemu su komponente primarnog kruga; reaktorska posuda je označena sa strjelicom.  Tuneli za ulazak ljudi i opreme opremljeni su  hermetičkim prijelaznim komorama i duplim vratima, tuneli do cjevovoda i kabela su dvostruko zabrtvljeni.

Prikaz reaktorske posude koja je visoka 11,9 metara. Na vrhu reaktorske glave koje prekriva posudu nalaze se vodilice kontrolnih šipki. Na sredini su četiri cjevovoda odnosno dvije petlje, po kojima se pretače vruća voda između reaktorske posude i cijevnih snopova u parogeneratorima, koji su izmjenjivači topline te odvajaju primarni krug od sekundarnog kruga elektrane. Prosječna temperatura vode u primarnom krugu tijekom rada reaktora na punoj snazi je 305 ˚C, tlak pa 15,4 MPa (154 bara).

Na manjem cjevovodu priključnog sustava primarnog kruga na slici je strjelicom  označeno mjesto propuštanja.

Fotografija dijela manjeg cjevovoda priključnog sustava primarnog kruga promjera 11,4 centimetra. Strjelica pokazuje mjesto propuštanja.
